Когда убирать опалубку – немного теории

21.04.2020 в 00:05

Когда убирать опалубку – немного теории

Застывание бетонной смеси происходит вследствие гидратации частиц цемента, которые образуют гидрооксид кальция. А он в свою очередь склеивает эти же кусочки цемента. После начинается кристаллизация гидрооксидов кальция или попросту отвердевание. Исходя из вышеизложенного, следует, что убирать опалубку необходимо только после перехода бетона в фазу кристаллизации.

Так СНиП 3.03.01-87 «Несущие и ограждающие конструкции» указывает, что производить распалубку вертикальных поверхностей (не плиты перекрытия) можно при достижении бетоном 70 % прочности, или при соответствующем обосновании – 50 % прочности. ENV 13670-1:20000, европейский аналог нашего норматива, рекомендует производить работы при наборе бетоном прочности 50 %, при температуре воздуха 0-65 градусов Цельсия. А вот американцы имеют более конкретные сведения, ACI 318-08 рекомендует снимать ограждения по прошествии семи дней, при соблюдении соответствующей влажности и температуре воздуха выше 10 градусов.

Следует обратить внимание, что все документы ссылаются на погодные условия, в которых происходит затвердевание и указывают (кроме американцев) процент прочности. Все это легко объясняется графиком затвердевания бетона. Он имеет криволинейную зависимость. При температуре окружающей среды 1 градус по Цельсию – это почти прямая под углом 30 градусов к горизонтальной оси, но при температуре 35 градусов, мы получаем ветвь гиперболы.

Еще одним важным фактором для застывания бетона является влажность воздуха. Сухой воздух приводит к неравномерной кристаллизации, в результате чего бетон начинает трескаться и лопаться. Создать необходимую влажность можно искусственно – поливая бетон водой. Не бойтесь переборщить, больше, чем необходимо, раствор не возьмет, однако действуйте без фанатизма.

Источник: https://interer-i-dekor.ru-land.com/novosti/kogda-ubirat-opalubku-nemnogo-teorii

Через сколько можно снимать опалубку с плиты перекрытия. Важный вопрос

Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.

Когда убирать опалубку – немного теории Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.

Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:

  • типа материала;
  • факторов окружающей среды;
  • количества влаги;
  • температурного режима.

Когда убирать опалубку – немного теории 01

Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.

Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей , которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.

Как снять опалубку с перекрытия. С перекрытия

Теперь разберемся, через какое время выполняется разборка опалубки на таких конструкциях.

Как правило, литые перекрытия горизонтального типа встречаются редко, потому что их чаще заливают на земле, и только потом монтируют на необходимые места. Чтобы залить перекрытие, потребуется надежная опалубка с мощными опорными элементами.

В соответствии с технологией СНиП, демонтаж опалубки перекрытия следует выполнять, когда бетон достигает не менее семидесяти процентов прочности. Здесь приходится учитывать определенные моменты:

  • при тепловом режиме воздуха от 30 до 35 градусов распалубку разрешается выполнить через пять дней;
  • если среднесуточный показатель составляет 20 – 25 градусов, бетонное перекрытие наберет прочность к исходу седьмых суток.
  • в случае, если градусник не превысит деления 10, то конструкцию демонтируют после пятнадцати дней;
  • при нулевой отметке распалубку проводят спустя месяц.

Получается, что в худшем случае снять опалубку с перекрытия можно через двадцать восемь дней, к которым лучше всего прибавить еще несколько суток. Это особенно важно, если за период застывания бетона менялись температурный режим или уровень влажности воздуха.

Как правильно снять опалубку с перекрытия? В первую очередь придется понизить конструкции несущего характера. Процесс упростится, если применялись стойки, имеющие понижающие головки, потому что резко выбивать элементы запрещается. При освобождении больших по размерам щитов рекомендуется использовать болты, за счет вращения которых доски сами отойдут от бетонной основы, облегчив демонтаж.

Как снять опалубку с перекрытия. С перекрытия

Когда снимать опалубку с колонн. Нормативное время для снятия опалубки

Когда снимать опалубку с колонн. Нормативное время для снятия опалубки

Бытует мнение, что оптимальным периодом для отвердения фундамента является 28 дней . Однако ответ на вопрос о том, когда снимать опалубку после заливки бетона, в каждом случае будет индивидуальным . Главным нормативным параметром, от которого следует отталкиваться при определении времени готовности конструкции к демонтажу, является отпускная прочность . Данная характеристика, в свою очередь, зависит от следующих данных:

  • Вид и размеры конструкции ;
  • Марка используемого бетона;
  • Температура окружающей среды ;
  • Другие условия затвердевания;
  • Величина загрузки .

Когда снимать опалубку с колонн. Нормативное время для снятия опалубки

Когда снимать опалубку с колонн. Нормативное время для снятия опалубки

Основным критерием при определении продолжительности ожидания отвердения бетона является его вид. В частности, отпускная прочность для тяжелых бетонов и растворов на пористых добавках составляет 50%, а при автоклавном затвердении ОП будет достигать 100% . Когда конструкция в прочности достигает максимума, опалубку можно демонтировать. В остальных случаях действует тот самый временной промежуток в 28 дней . Согласно нормативам, бетон для фундамента должен обретать достаточную нагрузочную прочность не позднее этого срока.

Когда снимать опалубку с колонн. Нормативное время для снятия опалубки

Кроме этого, существуют и наглядные признаки, сигнализирующие о том, что можно снимать опалубку. Например, для определения, когда снимать опалубку с ленточного фундамента, следует обращать внимание на фанерные щиты . Если они начали отходить от изначального положения, это говорит о том, что бетон отдает воду и опалубочную конструкцию можно демонтировать. До образования зазоров между фанерой и бетонной основой, как правило, проходит от 7 до 10 суток.

Чтобы точнее определить эти сроки, специалисты используют инструменты мониторинга. В нем как раз и выполняются расчеты вязкости бетона и его толщины с учетом характеристик применяемых заполнителей. Из полученных данных рассчитывается время для более подходящего снятия опалубки.

Через какое время убирать опалубку после заливки фундамента. Через сколько дней снимать опалубку

Отвердевание бетона – это химическая реакция кристаллизации частиц цементного порошка после контакта с водой. Процесс протекает в 2 этапа:

  1. Первичное схватывание в оптимальных условиях занимает несколько часов. Бетонная смесь теряет подвижность и принимает форму, заданную опалубкой.
  2. Набор марочной прочности. Монолит застывает до 97—98% теоретической твердости, оставшиеся 2—3% могут добавляться в течение десятилетий (если благоприятствуют внешние условия).

Примечание. Этап схватывания можно приостановить или замедлить путем шевеления смеси. Данное свойство, именуемое тиксотропией, используется при транспортировке бетона автомобильными смесителями – «миксерами».

Через какое время убирать опалубку после заливки фундамента. Через сколько дней снимать опалубку

Любая химическая реакция укладывается в рамки закона Вант-Гоффа: при нагреве вещества на 10 градусов процесс ускоряется в 2—4 раза. И наоборот, охлаждение замедляет реакцию аналогичным образом. То есть, время застывания бетона в опалубке для набора 50% прочности сильно зависит от окружающей температуры.

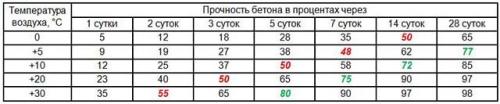

При нормальных условиях (t = +20 °C) бетонная смесь, сделанная из распространенных марок портландцемента М400 и М500, достигает распалубочной прочности 50% за 3 суток, 75% — за неделю. Если температура воздуха отличается от оптимальной, время отвердевания увеличивается либо уменьшается. Длительность застывания при различных температурах представлена в таблице.

Через какое время убирать опалубку после заливки фундамента. Через сколько дней снимать опалубку

Внимание! Указанная в таблице температура окружающего воздуха – среднесуточная, а не максимальная. Красным цветом выделен минимальный порог распалубочной твердости для малоответственных конструкций, зеленым – бетонных перекрытий.

Пример пользования таблицей. С фундамента либо отмостки опалубку снимают через 5 дней, если среднесуточная температура не превышает 10 градусов. С перекрытия и лестницы, застывающей в аналогичных условиях, демонтируют щиты спустя 2 недели.

Большую роль в наборе прочности бетоном играет влажностный режим. Что происходит с открытым твердеющим монолитом в разгар лета:

  1. Солнце сильно прогревает поверхность бетона, испаряя влагу из толщи конструкции.
  2. Химическая реакция ускоряется, но отвердевание протекает неравномерно, особенно, в поверхностных слоях.
  3. Массив идет трещинами, верхняя часть крошится и рассыпается.

Чтобы исключить разрушительные процессы, проявляющиеся в жаркий период, бетонную поверхность следует обильно увлажнять из распылителей, а затем укрывать мешковиной и другими подобными материалами, не пропускающими солнечные лучи. Когда ткань и поверхность просохнет, ее опять нужно увлажнить.

Переохлаждение застывающего бетона ночными морозами столь же губительно. Предлагаем ознакомиться с отдельной инструкцией, как правильно делать бетонирование зимой .
